Parque Eólico San Juan Culmina Reparación De Transformador

Parque eólico San Juan culmina reparación de transformador

Un trabajo de gran envergadura completó recientemente el equipo del parque eólico San Juan (SJU) con la reparación de uno de sus transformadores Zig-Zag, el cual sufrió una complicada falla a principios de julio.

Como explica Claudio Gutiérrez, Gerente de O&M, “SJU es el activo más grande que tiene la compañía. Con 193.4 MW, tiene un gran impacto en nuestros contratos de venta de energía”. Lamentablemente, tras la falla, 28 de las máquinas del parque quedaron parcialmente sin funcionamiento y la producción limitada a la mitad de su capacidad.

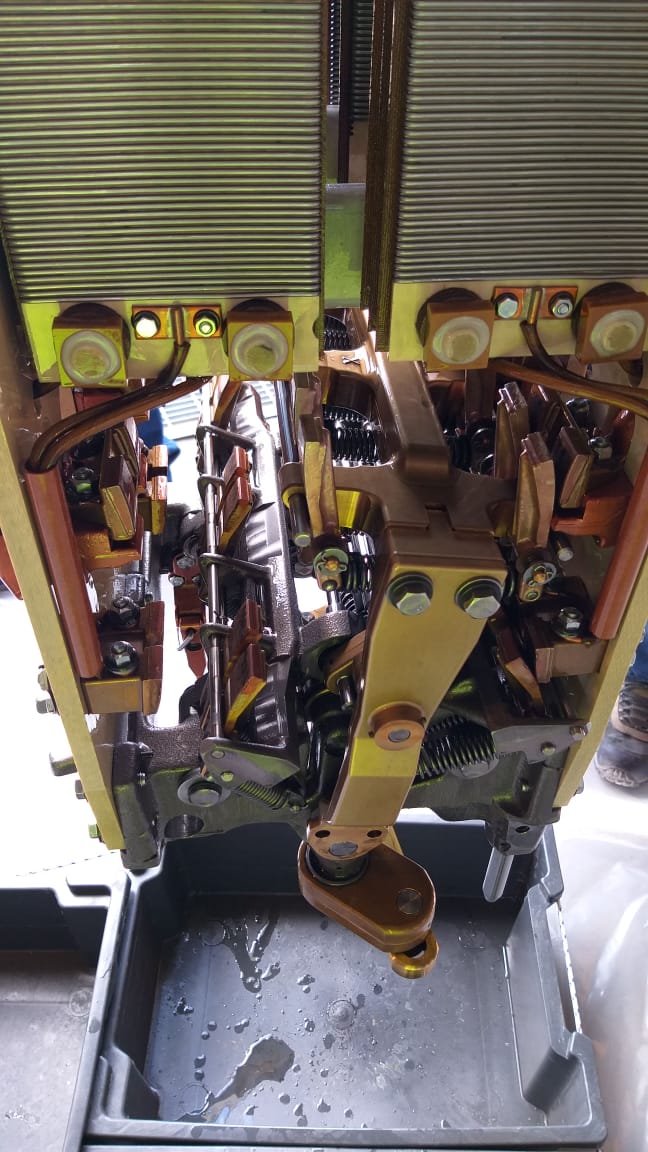

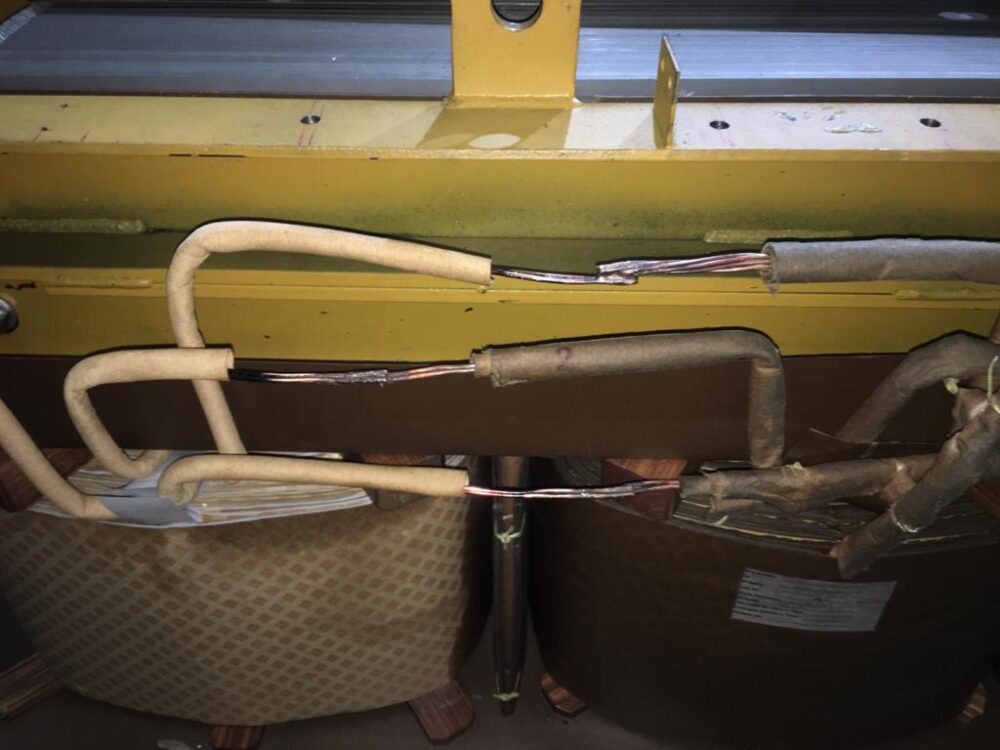

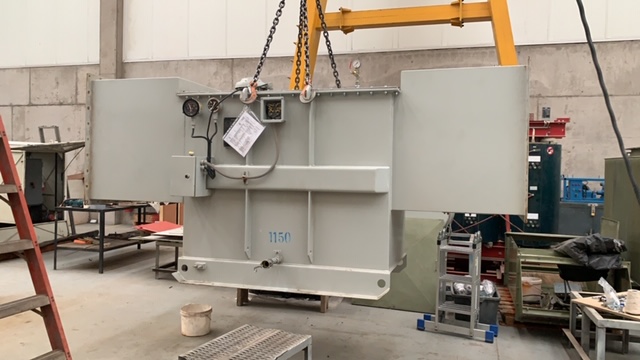

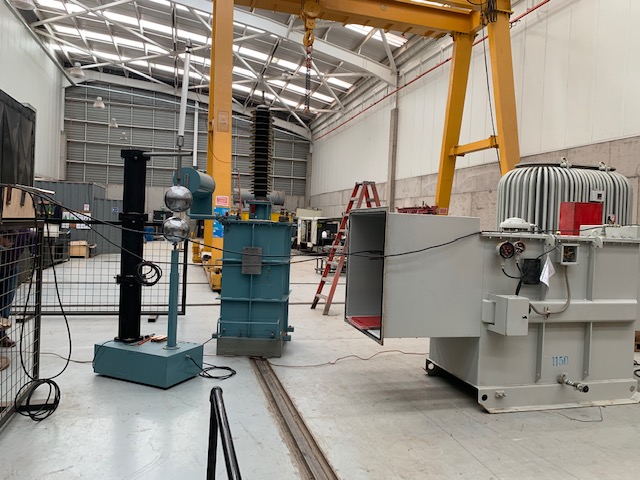

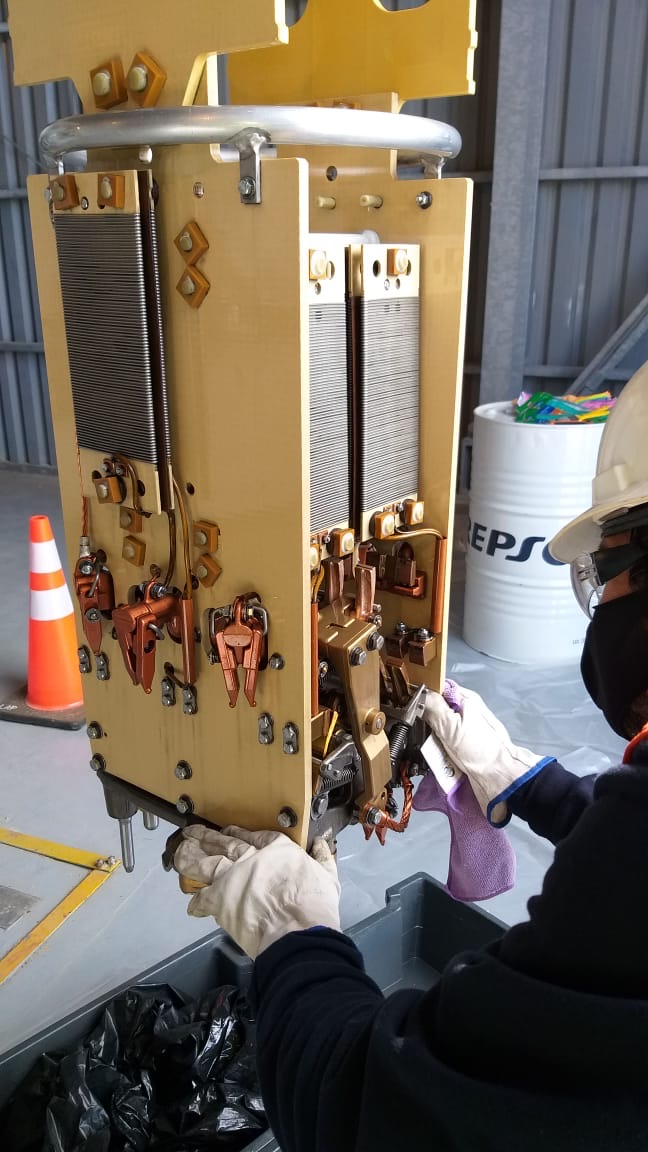

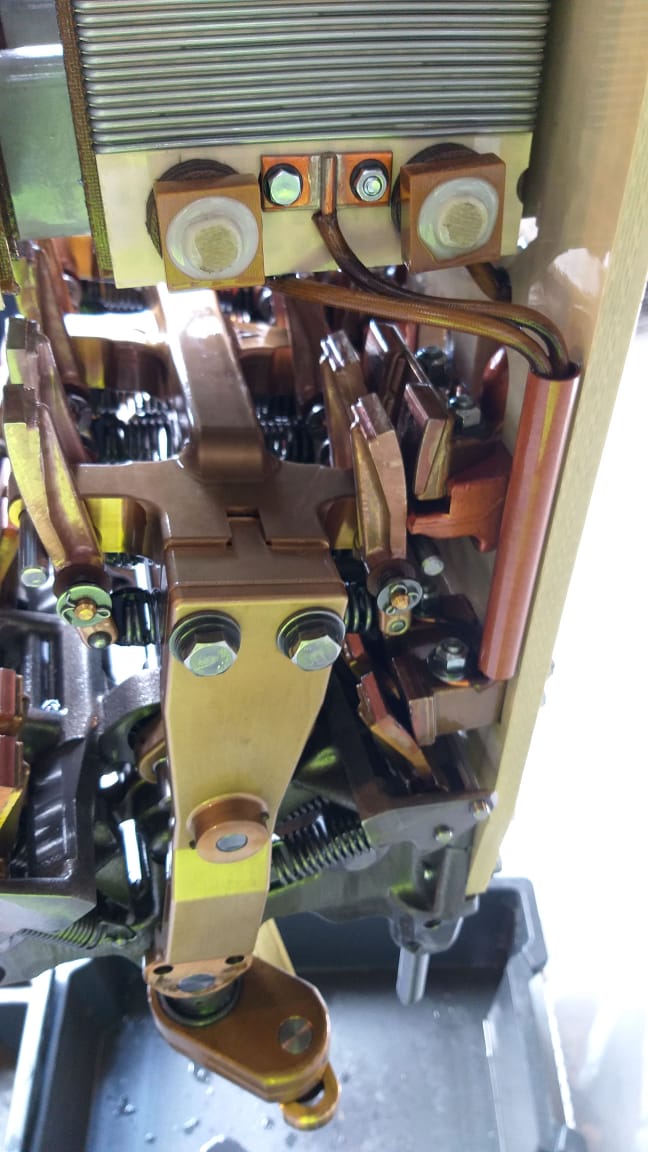

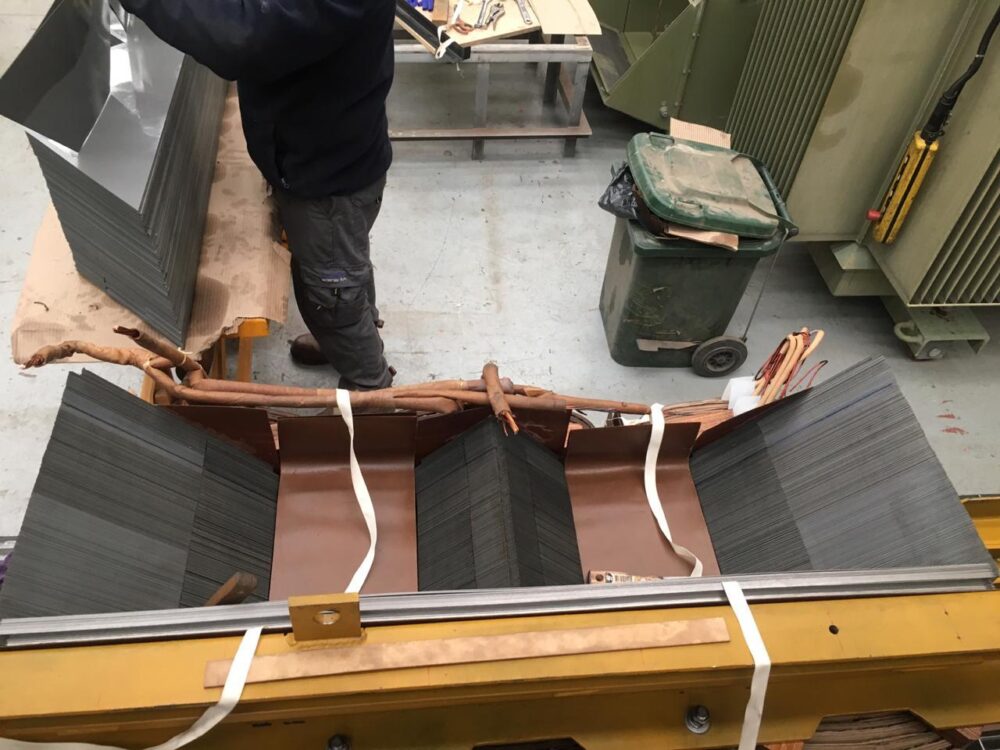

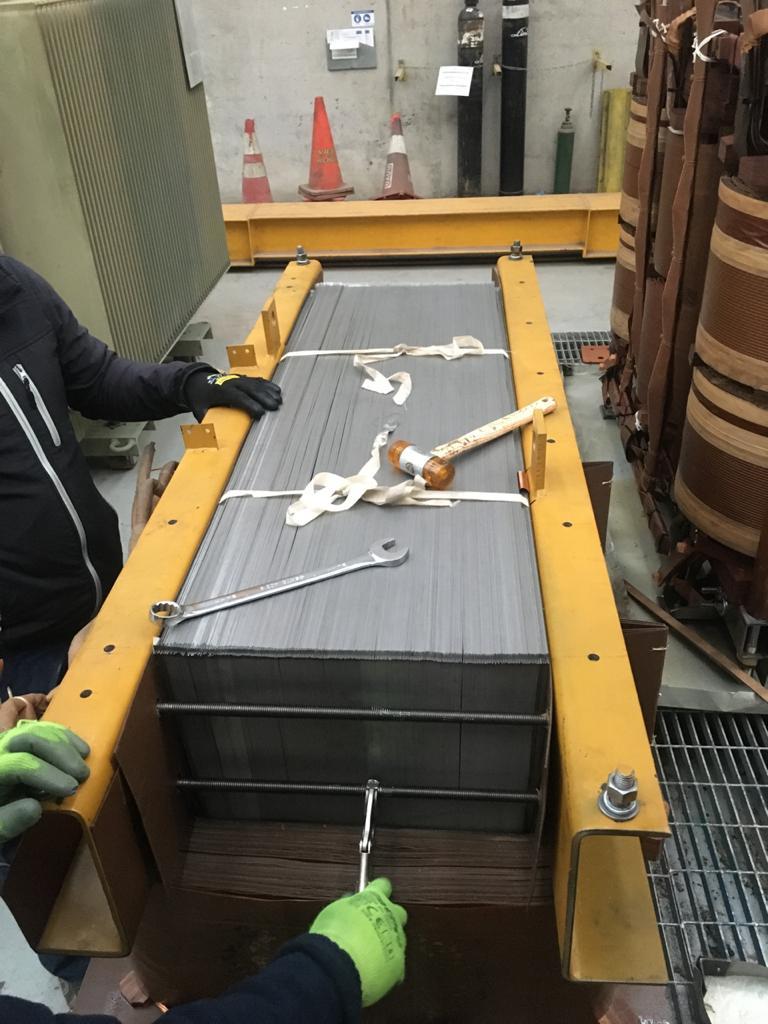

El proceso de búsqueda de la falla fue largo y complejo, y requirió ayuda de especialistas a nivel nacional e internacional, ya que las pruebas iniciales no la detectaban. “Físicamente, lo que teníamos era un transformador Zig-Zag (ver galería de fotos) que tenía daño en una de sus fases. Se llevó a reparar en tiempo récord; la reparación duraría casi un mes y logramos hacerla en 15 días, ,logrando poner el parque nuevamente en servicio el 12 de agosto”, agrega Claudio.

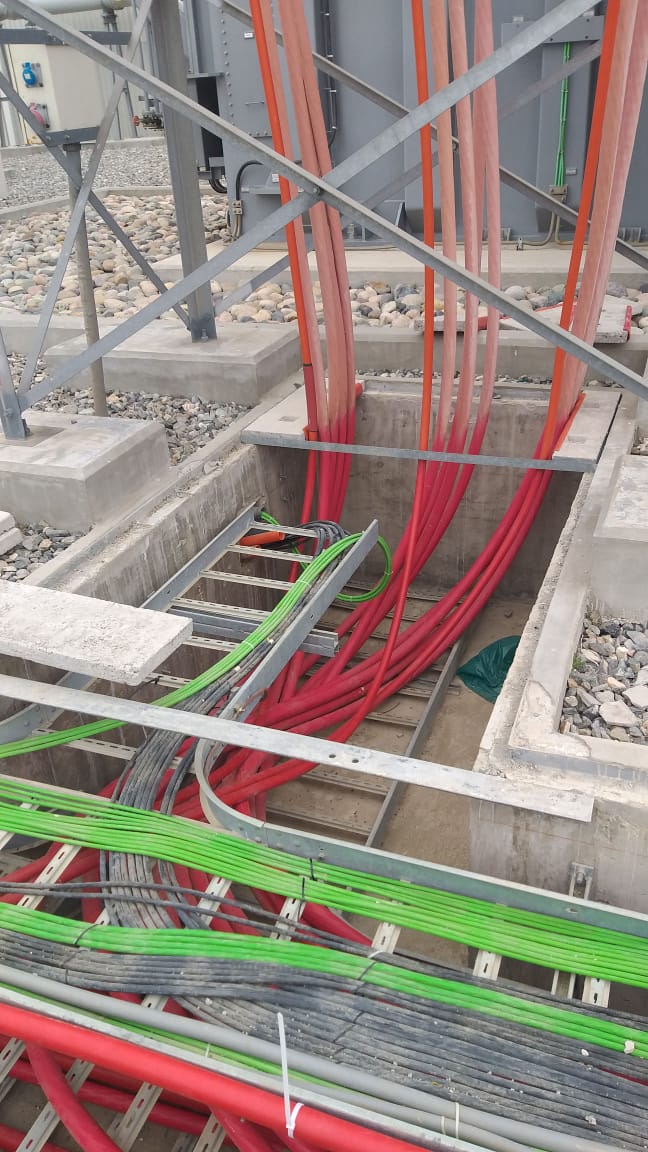

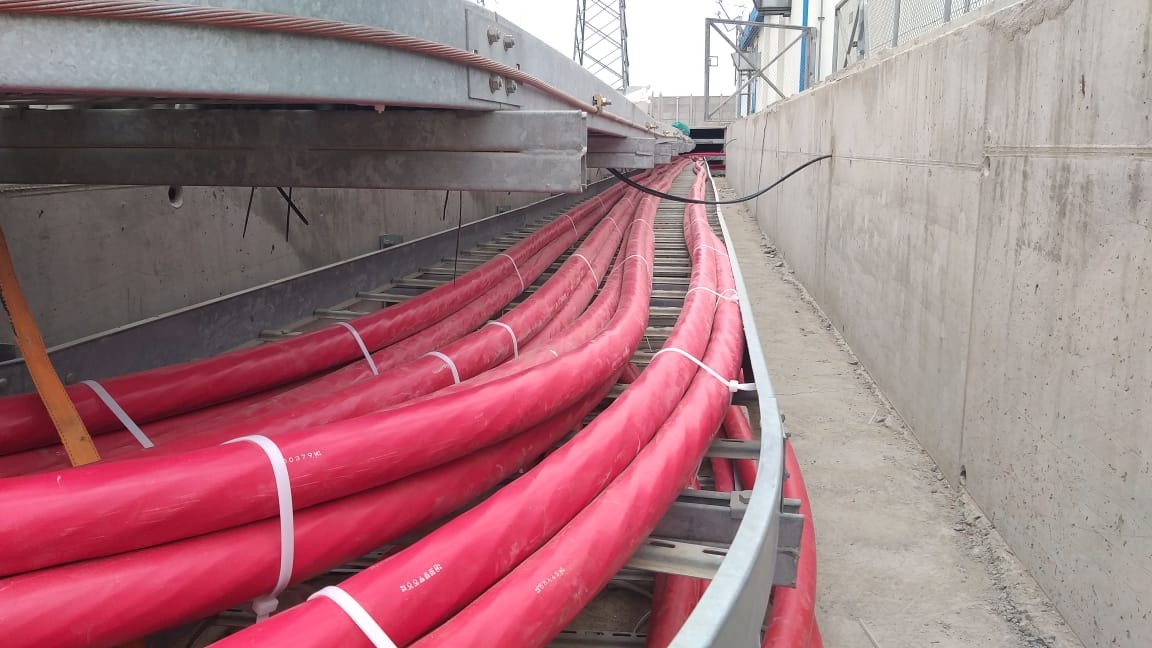

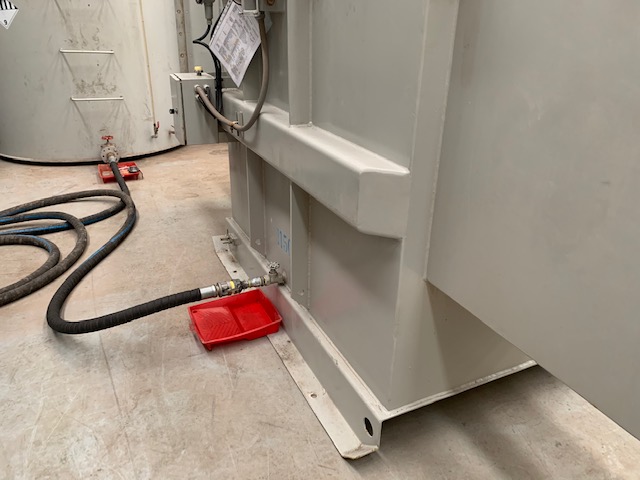

En paralelo, los equipos efectuaron una revisión de las protecciones de todos los sistemas, de los equipos de patio, transformador principal y de la ingeniería de los cables que alimentaban al transformador dañado. Una compra de cables proveniente de España les permitió renovar con éxito el 80% de los conductores en la línea afectada, en los cuales se había detectado sobrecalentamiento y desgaste.

Un esfuerzo conjunto

El Gerente de O&M destacó el alto compromiso demostrado tanto por el equipo en terreno como por los equipos en oficina, que permitió lograr la adecuación de la subestación en tiempo récord. “Fue un esfuerzo conjunto entre las áreas de O&M, Compras, HSE, Tesorería y Finanzas. Todas estas áreas engranaron para generar los permisos, los pagos, tramites y toda la documentación necesaria para sacar adelante esta reparación”.

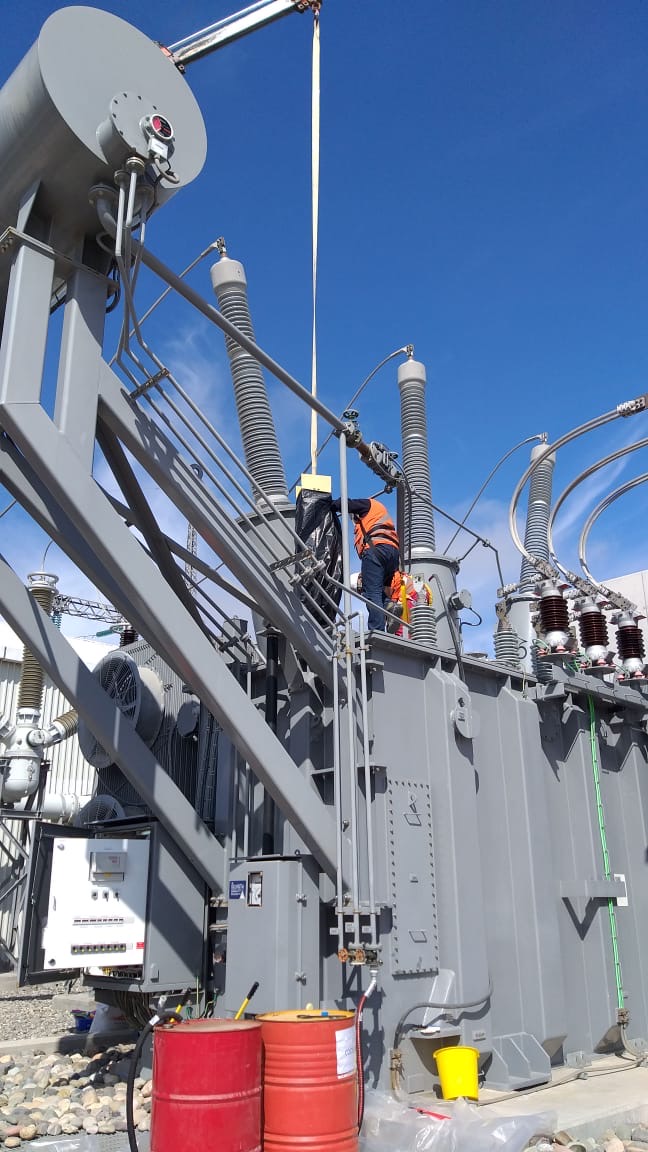

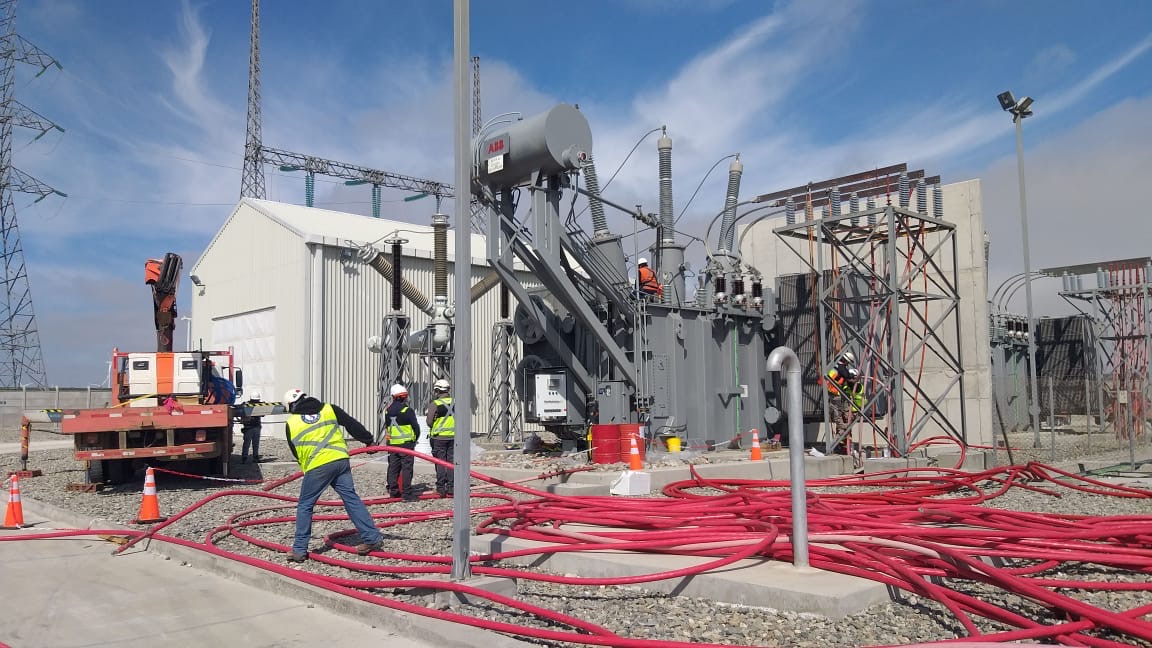

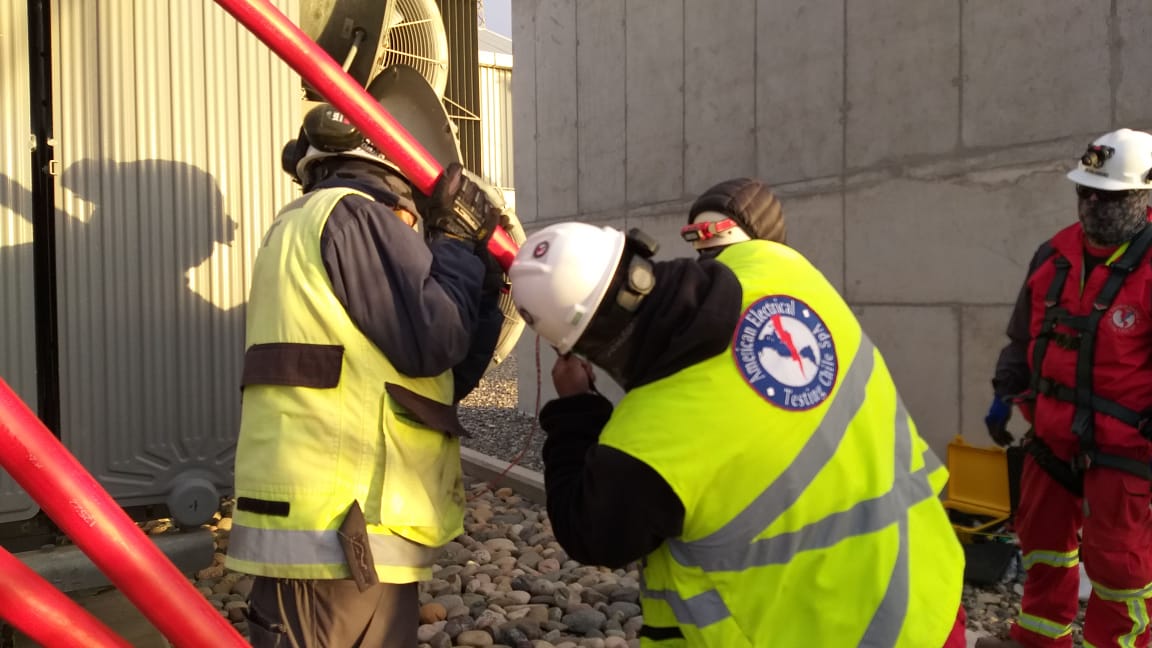

En terreno, el equipo y los contratistas trabajaron por turnos en el reajuste de todos los conductores, las nuevas conexiones y pruebas de cables durante dos días seguidos. Así, al tercer día, el transformador regresó y pudo ser instalado y energizado sin problemas.

Si bien todavía quedan algunas actividades pendientes que se desarrollarán en el tiempo programado, la operación del parque ya se encuentra restablecida.

El equipo a cargo de la reparación estuvo compuesto por Felipe Cavieres, Jefe del Parque Eólico San Juan; los supervisores Ignacio Leal, Rafael Hernández, Wilson Alfaro y Mauricio Díaz (HSSE); Jorge González (Compras); Patricio Cruces, Jefe de Tesorería; Nicole Jerez (Compras); Benjamín García, Ingeniero O&M, consultores externos y Claudio Gutiérrez, Gerente de O&M.

Agradecemos y felicitamos a todos los equipos involucrados en esta gran labor, completada en tiempo récord y con la dificultad adicional de la contingencia sanitaria.





Mira las imágenes de esta noticia en la galería (clic para ampliar).
